איראן הודיעה היום (שלישי) על השלמת הרכבת הטבעת השלישית של כיפת ההגנה הפנימית של מבנה הכור ביחידה השנייה בתחנת הכוח הגרעינית בבושהר. כך דיווחה סוכנות הידיעות האיראנית תסנים.
כעת מתבצעות פעולות חיבור וריתוך של הבלוקים ביחידה השנייה של תחנת הכוח הגרעינית בבושהר, כך שלאחר השלמת הטבעת המלאה בחודשים הקרובים, תבוצע יציקת הבטון ביחידה זו.

על פי הדיווח האיראני, הרכבת 12 חלקי הבלוקים של הטבעת השלישית של כיפת ההגנה הפנימית של מבנה הכור הושלמה תוך ארבעה שבועות, למרות תנאי מזג אוויר קשים שכללו גשמים ורוחות עונתיות חזקות, תוך שמירה על עקרונות בטיחות.

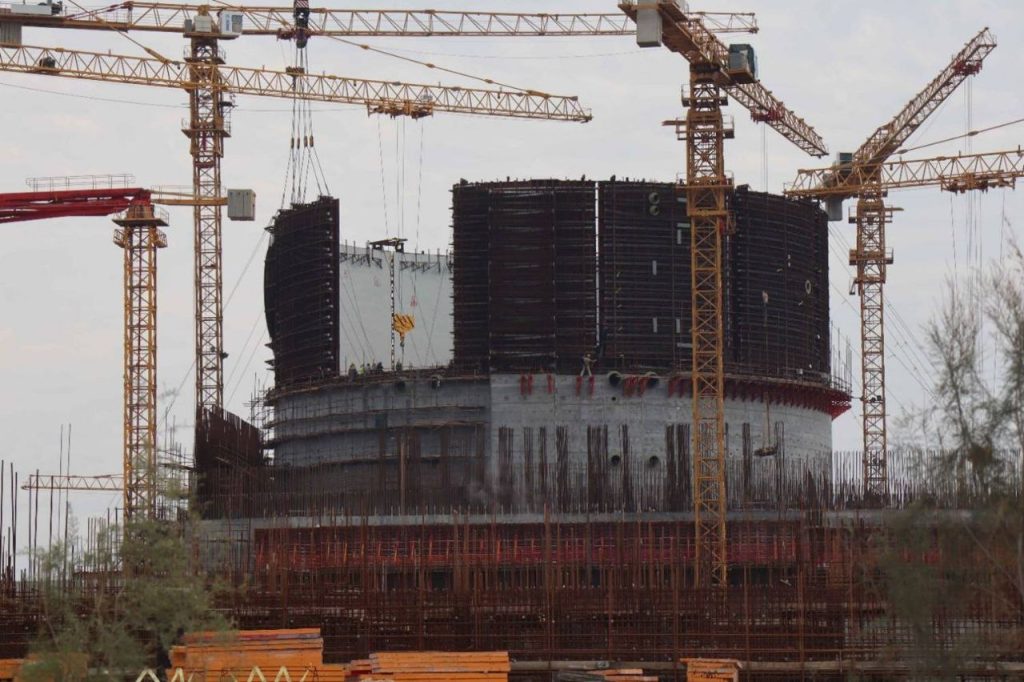

עם הרכבת הטבעת השלישית, גובה תא מבנה הכור ביחידה השנייה של תחנת הכוח הגרעינית בבושהר הגיע ל-40 מטר, עלייה של 14 מטר.

פתח העברת הציוד למבנה הכור ממוקם בטבעת זו. בהתחשב במשקל של 140 טון של חלק זה, לעומת החלקים האחרים שמשקלם הממוצע כ-60 טון, הרכבתו בוצעה ברגישות מיוחדת ותוך נקיטת אמצעי בטיחות מיוחדים.
על פי התכניות, בשנת 2026 תורכב הטבעת הרביעית של תא ההגנה הפנימי של מבנה הכור.
